SDD – slika delovnega dne

Analiza delovnega dne z metodo SDD

Sistematično beležite dogodke, aktivnosti in prekinitve ter pridobite jasno sliko o izrabi delovnega časa skozi celoten delovni dan.

Dogovorite se za predstavitev

Študij dela

Kaj je slika delovnega dne?

SDD je metoda spremljanja dogodkov skozi delovni dan. Namesto merjenja ponavljajočih se ciklov beležimo, kaj se v posameznem delovnem sistemu dogaja, kdaj se je dogodek začel in kako dolgo je trajal.

Metoda pomaga prepoznati razmerje med produktivnimi aktivnostmi, čakanjem, prekinitvami in drugimi dogodki, ki vplivajo na izrabo časa ter produktivnost.

SDD slika delovnega dne na tablici

Dogodkovno beleženje

Kako poteka SDD analiza

Kdaj je metoda SDD posebej uporabna?

  • analiza izrabe delovnega časa
  • prepoznavanje čakanja in organizacijskih izgub
  • spremljanje dela operaterjev ali strojev
  • primerjava različnih izmen ali delovnih mest
  • priprava ukrepov za izboljšanje produktivnosti

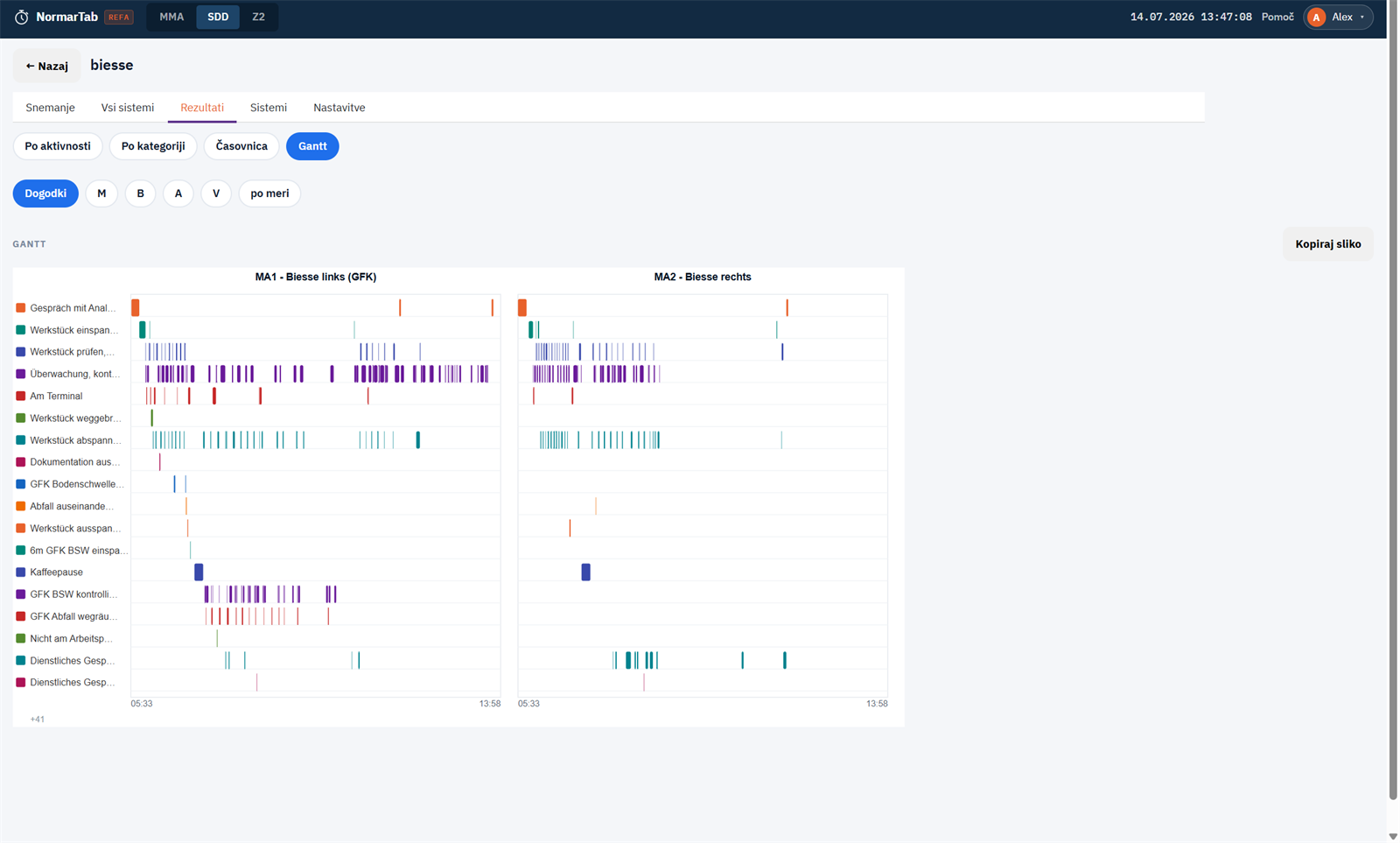

Vrednotenje slike delovnega dne v programu Normar

REFA v praksi

Kako je metoda SDD izvedena v aplikaciji Normar

Slika delovnega dne v aplikaciji poteka kot neprekinjeno snemanje dogodkov: ko se aktivnost konča, jo zabeležite, interval od prejšnjega dogodka pa je samodejno njeno trajanje. Prvi dogodek je START (t₀).

  • Več sistemov hkrati: vsak delavec ali stroj je svoja snemalna linija; pogled Vsi sistemi omogoča vzporedno snemanje več delovnih mest.
  • Hitri gumbi in pametni napovednik: najverjetnejši naslednji dogodek je že predlagan – zabeležite ga samo s pritiskom na Enter.
  • REFA razvrščanje: dogodke razvrstite v dimenzije M (človek), B (sredstvo), A (predmet dela), V (dodatki) ali v lastne kategorije.
  • Stopnja učinka L: izmerjene čase lahko normalizirate po REFA načelih.
  • Rezultati: časi in deleži po aktivnosti ali kategoriji ter časovnica in Gantt diagram čez vse sisteme hkrati.
